一、東方通信介紹
東方通信有四個事業部,這次實施PLM的是金融事業部,主要做ATM機包括自動取款機、存取款機等系列產品。國內主要針對各大銀行,國際市場包括亞洲、非洲、美洲和澳洲。
圖1 東方通信主要產品
二、PLM選型歷程
在SIPM/PLM前已經實施過PTC的Windchill,在2006年的時候,上的是Intralink3.3 ,但是第一代的PDM主要是產品數據管理,沒有生命周期的管理,實施周期比較短,選擇的實施方是杭州維喜。在09年的時候覺得Intralink3.3已經不夠用了,所以進行了PDM升級,升級到了Windchill.8.0,后面又進行了招標。從這里可以看出,上PLM系統并不僅僅是只上一套軟件,而是在上一套解決方案。前面選的是杭州維喜,是一個PTC的二級代理商,實施能力比較薄弱,當時就是這點沒有考慮好,花了很多資金和人力資源,效果很差,最后在2011年決定重新招標。
PTC也是重點考慮對象,因此選擇了PTC的白金一級代理商,其他還有SAP、思普、金蝶等進行的招標工作。當時考慮的因素有很多,但重點是在服務這一塊。一個解決方案服務很關鍵,再好的系統,沒有好的服務、沒有好的實施也很難和自己的企業結合在一起。開始項目還擔心思普和Pro/E集成存在問題,大家都知道國內CAD還比較薄弱,大型企業選擇的都是國外的CAD軟件,所以當時特別重視這一點。經過項目組多方調研和思普軟件技術的溝通,打破了項目組的顧慮經過多方考量,最終選擇了思普軟件,并成功實施。
三、東方通信技術管理現狀與不足
東方通信在實施PLM之前,在管理和信息化這一塊是比較重視的。很早就上了SVN,但它的查詢和信息傳遞比較慢,還有就是數據在SVN里面不具有唯一性,就是說同樣的數據在SVN不同地方同時存在,維護起來非常麻煩。還有就是信息共享程度比較低,各個系統沒有集成,物料信息在不同系統都要輸入一次,數據重復輸入,效率很低。同時變更難以控制和追溯,沒上PLM系統之前,借用件變更容易遺漏,也造成版本的混亂,已經升級過的零件還存在1.0版本。
存在的主要不足如下:
1.圖檔的查詢和信息傳遞速度慢,影響設計效率;
2.圖檔共享程度低,對相同或相似零部件重復設計,難以利用已有資源,影響知識重用效率;
3.各分系統(如CAD/CAPP/PDM)集成度低,重復輸入相同的數據;
4.圖檔變更時難以控制和追溯,容易遺漏對關聯數據的相應修改;
5.圖檔版本管理混亂,造成生產現場多個版本共存,引起生產混亂;
6.報表統計效率太低,匯總統計時總要手工統計或輸入,工作量大且容易出錯;
7.設計標準化、規范化差;
8.審核過程信息無法保存;
9.無法統計某零部件被借用情況,不能及時獲取借用件修改情況,引起設計錯誤;
10.設計協同性不順,存在工程師手中的模型不是最新的。
四、SIPM/PLM實施目標
基于整體考慮,項目組確定的實施范圍和目標如下:
●零部件管理,包括借用關系,以及相關的一些圖紙,技術文件,采購要求等一些物料關聯信息;
●圖文檔和產品結構管理;
●編碼管理;
●標準件,通用件管理;
●CAD集成,包括PRO/E,autoCAD等;
●CAPP集成;
●設計工藝并行;
●工程變更管理;
●項目管理;
●SAP雙向信息集成,數據不要重復輸入,希望從PLM中查零件的庫存信息;
●PLM系統流程優化,原來的流程相當復雜,希望在PLM上實現流程簡化、優化、固化。
●電子簽審;
●可配置的產品與工藝;
●自動工程成冊;
●需求與缺陷管理。
五、SIPM/PLM實施應用成果
1.編碼和元器件管理

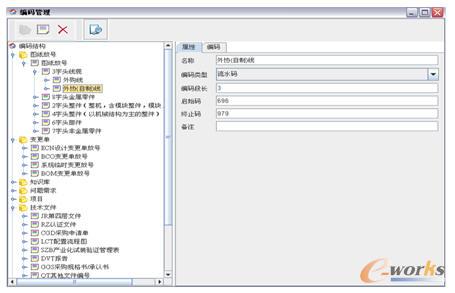

東方通信有兩個質量體系,一個是CMM三級可定義體系,還有就是ISO9000體系,所有項目都需要符合這兩個質量體系要求。CMM所預定的域和它所有的模板文件跟編碼體系都是想掛鉤的。目前圖紙等技術文件的發放都是用SIPM/PLM自帶的編碼器管理的,條件自己約定。
圖2 編碼管理

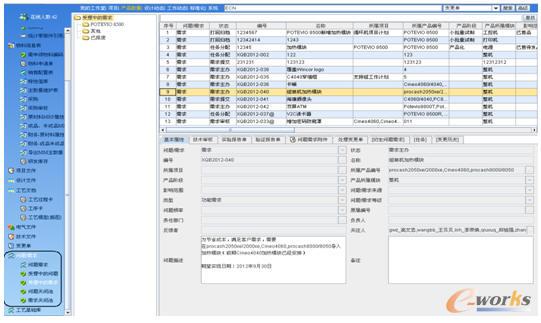

2.業務協同和項目管理
利用SIPM/PLM提供的項目管理、工作流及可視化個人看板、領導看板,能看到一個組織/項目組的所有流程情況。原來給工程師特別是設計工程師評級的時候,是要統計他的工作量,看他出了多少圖,變更多少次,變更了什么內容,沒上系統之前,這些是手工統計的,非常麻煩。上了系統后,領導可以直接從看板上清楚看到工程師某一年某一月做了多少工作,出了多少圖,做了多少計劃,用了多少工時等,非常方便。

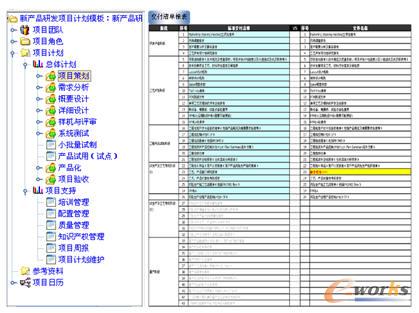

項目組按照研發分類和質量體系要求,制定了多種項目模板直接調用,極大提升了項目計劃的效率,并對計劃的交付物實現有效管控。以前項目完結的時候,往往是拿著交付物清單去核對,總會發現很多文件缺失的情況,需要事后去補,這樣文件的時效性就不準了。通過SIPM/PLM系統,可以在做計劃的時候就把輸出文件約定下來,沒有文件輸出計劃就完成不了,通過這種方法提前把交付物管理起來,當計劃完成的時候,交付清單也是全的,外審的時候直接把系統打開,文件資料都是全的,這樣對項目管理和項目質量都比較好。
圖3 項目與交付物
3.以BOM為核心的產品數據管理

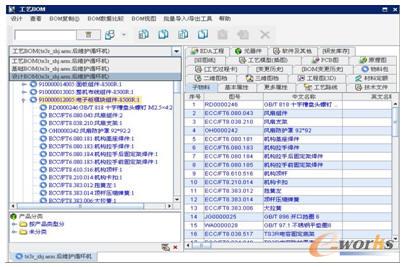

按照實際需要,在SIPM.PLM系統中實現了基礎BOM、設計BOM、工藝BOM、生產BOM等多種BOM。 工程師在PRO/E做模型的時候,做的都是超級BOM,配置特別多,當導入系統時,該BOM和設計BOM是有一定距離的。比如說方案做了三個,最后選了一個,但其他兩個工程是需要保留的,一個原因是因為它們有參考價值,還一個原因是它們可能和選擇的方案有繼承關系,因此定義該BOM為基礎BOM。由設計工程師自己來進行管理。設計BOM是在基礎BOM上通過調整和信息補充生成,和基礎BOM具有傳承性,但結構有了變化。設計BOM做完,再根據工藝工序的不同轉工藝BOM。工藝BOM通過配置可以生成多種生產BOM。生產BOM除了生產屬性外,還有配置屬性。訂單一過去,就會產生新的BOM。
圖4 多BOM視圖
4.ECAD/MCAD協同

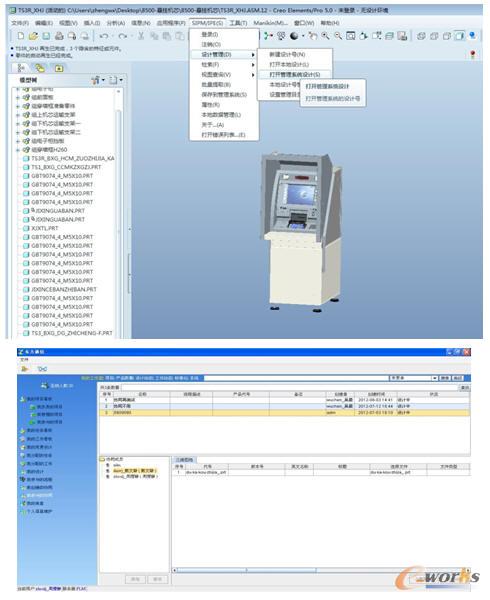

上了SIPM/PLM后,PRE/E接口完全能做到不同工程師在設計狀態時就進行協同,一個工程的產品模型發生改變,同組其它工程師設計環境下的模型自動進行了最新小版本的協同,實現了同組工程師的真正協同設計。同時ECAD集成, 能自動提取元器件信息,實現了統一BOM基礎上的電子和結構協同。
圖5 協同設計
5.工藝設計與管理
通過SIPM/PLM實現了設計工藝一體化,工藝卡片實現自動手寫簽名,并能夠按照訂單配置自動進行工藝成冊,極大降低了工藝人員工作量。
6.變更和配置管理
東方通信很早就引入了平臺化模塊化開發概念,零件借用系數高。沒上系統前這些零件的變更容易遺漏,物料的變更跟計劃、工藝、材料報廢、通用性等都有關系,所以這不但是圖紙的變更,而是整個過程的變更。在配置管理方面,東方通信的物料包是在下訂單的時候為配置用的,不同的物料包會出來不同的BOM,通過工藝成冊功能自動產生工藝BOM。
7.SAP集成
1)物料申請,在PLM系統會填寫物料申請單,當公司確定這個物料后,就可以把這個物料放到PLM系統上去;
2)MM數據維護,東方通信每天(間斷性,在有研發的時候)產生的物料多的時候有1500~1600種,少的時候也有50~60種,原來用的是EMAIL,例如一次性提交50條物料,因為要報成本,需要一個很長的過程才能把它定下來。當50個物料走一個流程的時候,要等50條全部走完才能繼續往下走,研發工作經常卡在這里。現在通過SIPM/PLM開發了專門流程,50個里面走完一個那一個就繼續往下走,而不需要等待其他49條完成,這樣完成一條下面的工程師就能看到一條新的信息,實現MM數據快速入庫。

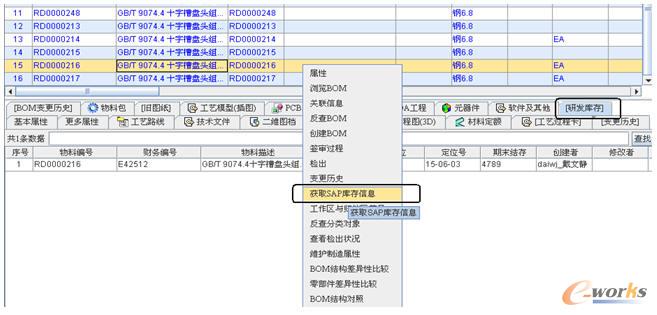

3)查詢SAP的庫存信息,是在途還是在庫,可以直接通過PLM系統從SAP系統獲取信息。
圖6 SAP集成
8.缺陷和需求管理
東方通信的缺陷管理是在IBM的CQ上發展來的,逐步形成了自己的特色。通過SIPM/PLM的MDA技術,實現了全面的缺陷和需求管理。
圖7 缺陷與需求管理
核心關注:拓步ERP系統平臺是覆蓋了眾多的業務領域、行業應用,蘊涵了豐富的ERP管理思想,集成了ERP軟件業務管理理念,功能涉及供應鏈、成本、制造、CRM、HR等眾多業務領域的管理,全面涵蓋了企業關注ERP管理系統的核心領域,是眾多中小企業信息化建設首選的ERP管理軟件信賴品牌。
轉載請注明出處:拓步ERP資訊網http://m.hanmeixuan.com/
本文標題:建設適應多質量體系的PLM研發管理平臺
本文網址:http://m.hanmeixuan.com/html/solutions/14019313801.html
