一、引言
長期以來,生產計劃編制不科學、不能有效指導生產,一直是項目制造型企業面對的一項難題。究其根本原因是項目制造型企業的產品具有生產周期長(幾年甚至十幾年)、制造過程復雜(邊制造邊采購、多次發貨)、產品結構復雜(幾萬到幾十萬個零部件)、關鍵資源(如大型落地鏜銑床,重型車床)稀缺等特點。作者在深入分析項目制造型企業生產計劃的現狀后,提出了一種解決辦法,即四級生產計劃模式。
二、項目制造型企業生產計劃的現狀
1、手工編制方式
由于項目制造型企業的產品具有上述特點,生產計劃編制工作就變得復雜而繁瑣,工作量很大,在競爭如此激烈的市場環境下,在企業大力壓縮成本縮短工期的策略下,手工編制計劃就變得難上加難。同時,盡管生產計劃大多都由經驗豐富的計劃員編制,但是編制出來的生產計劃還是難以滿足生產需求,給制造過程的有效控制帶來很大的風險。
2、多級生產計劃
由于生產計劃編制工作量很大,編制過程一般由多級計劃員完成。上級計劃員并不十分了解產品制造過程,編制的生產計劃隨意性較大,下級計劃員也并不嚴格按照上級計劃進行編制。除此之外,同級計劃之間也很難保證整體性和資源平衡,例如,不同制造部編制生產計劃時,基本不考慮其他制造部對瓶頸資源的占用情況,各級計劃之間難以動態關聯,最終導致企業總體生產計劃無法控制。
3、人為協調生產
由于編制的各級生產計劃不能有效控制和指導生產,生產過程中往往通過頻繁召開的生產會來進行人為協調,基本上脫離了生產計劃。造成生產部件不齊套、停工等待、關鍵設備負荷不穩定等種種問題,嚴重地影響了生產進度。同時,生產進度調整不能及時反饋給生產計劃員并對生產計劃進行調整,最終各級生產計劃喪失了其控制和指導意義。
4、大力引進技術
很多企業能看到生產計劃存在的瓶頸,不惜斥巨資引進先進的管理思想和管理技術,但是應用效果往往不好。主要有兩方面原因:第一、引進的新技術本身“水土不服”,很難解決企業的實際問題。例如國外的一些先進管理思想和方法與我國項目制造行業實際情況相差太大,很難在我國項目制造型企業中深入應用;第二、我國項目制造型企業管理靈活度較大,在應用新系統的時候,基礎數據(如企業產品制造BOM、工時定額等數據)的準備工作難度很大,應用效果不佳。
三、四級生產計劃模式
為突破生產計劃的現存瓶頸,我們提出了四級生產計劃模式。其主要過程是:1)通過工作分解結構(Work Breakdown Structure,簡稱WBS)按照一定的細度對項目進行分解,得到若干活動,包括技術準備、大型材料預采購、大部件的生產。2)確定WBS每項活動的預估工期和前后項邏輯關系后,編制網絡計劃(采用CCPM技術,解決資源沖突并設置合理緩沖)。3)按照網絡計劃編制的開始時間進行技術準備,采購大型材料。將大部件視為主生產計劃(MPS)的編制對象,經過主生產計劃(MPS)、物料需求計劃(MRP)編制,得到最終的采購、生產任務。采購任務通過采購計劃編制最終生成采購訂單,生產任務則拆分為車間作業計劃。
網絡計劃在平衡關鍵資源的同時縮短了工期,MPS/MRP計劃考慮了采購在途、車間在制和庫存資源,編制出對物資的凈需求計劃,經過能力平衡對所有工作中心的能力進行核算,從而保證編制的車間作業計劃可以有效控制生產。四級生產計劃模式如圖1所示。

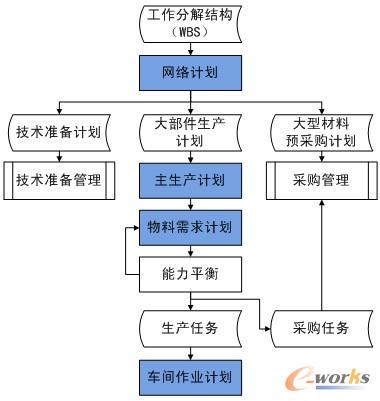

圖1 四級生產計劃模式
(一)項目網絡計劃
1、網絡計劃技術
傳統具有代表性的網絡計劃技術包含關鍵路徑法(Critical Path Method, 簡稱CPM)、計劃評審技術(Program Evaluation and Review Technique,簡稱PERT)。CPM和PERT技術發展半個多世紀以來,被人們廣泛應用,并且取得了世界矚目的效果,但是也存在一些缺陷。二者都以資源無限為前提,認為局部最優可以保證整體最優,同時也沒有考慮人的行為因素的影響。1997年Goldratt在自己早期提出的約束理論(Theory of Constraints,簡稱TOC)的基礎上,提出了面向項目管理的計劃方法——關鍵鏈項目管理(Critical Chain Project Management,簡稱CCPM)。CCPM最重要的思想是引入了項目緩沖(Project Buffer,簡稱PB)、匯入緩沖(Feeding Buffer,簡稱FB)和資源緩沖(Resource Buffer,簡稱RB),在考慮了人的行為因素的同時,很好地解決了困擾項目管理的不確定性問題。
2、網絡計劃編制過程
網絡計劃的編制分為兩個核心,即確定關鍵鏈和設置緩沖。步驟如下:
(1)進行工作結構分解(WBS)
(2)預估活動持續時間
為了避免人的行為因素的影響,在預估工期時不能保守估計,要采用樂觀估法,甚至可以直接按照50%可能完成活動的持續時間來預估,把剩余時間集中起來作為項目整體緩沖。
(3)確定活動間邏輯關系
(4)構建網絡計劃圖
依據WBS分解結果,預估活動工期、活動間邏輯關系,構建初始網絡計劃圖。
(5)解決資源沖突,確定關鍵鏈
建議采用資源相依的啟發式算法,從后往前遍歷所有發生沖突的關鍵資源節點,通過關鍵資源排序,將搶占資源的活動按順序排開,避免資源沖突。最終選取調整后的網絡圖中的最長鏈作為關鍵鏈。
(6)設置緩沖
緩沖分為時間緩沖(TB)和資源緩沖(RB),時間緩沖又可以分為匯入緩沖(FB)和項目緩沖(PB)。匯入緩沖(FB)用于保護非關鍵鏈,其插入位置為非關鍵鏈和關鍵鏈的交接處;項目緩沖(PB)用于保護關鍵鏈,位于關鍵鏈的末端。對于資源緩沖(RB),一般情況下我們不進行緩沖設置,只需要在瓶頸資源使用前一段時間發出預警,提示項目經理即可。而對于時間緩沖,可以按照砍半法、剪切法、根方差法等方法設置緩沖。如下圖是一個插入緩沖的關鍵鏈網絡計劃圖。

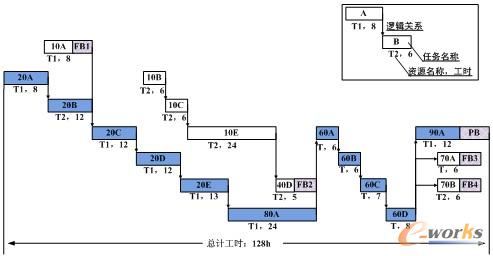

圖2 關鍵鏈網絡計劃圖
3、網絡計劃的特點及優勢
(1)通過編制網絡計劃建立了項目制造過程中各項活動的關聯關系,調整優化各個活動的開始結束時間,避免了關鍵資源沖突。
(2)最大程度地降低了各項活動的機動時間,將機動時間分配到項目整體和影響到關鍵路徑的匯入活動中,保證了網絡計劃的可行性。
(3)將活動中的制造任務作為主生產計劃的來源,編制主生產/物料需求計劃,保證了上下級計劃之間整體性。
(二)主生產計劃
主生產計劃(Master Production Schedule,簡稱MPS)是生產管理系統的主控計劃,銜接網絡計劃和物料需求計劃。將網絡計劃中的制造任務作為主生產計劃的編制對象,主生產計劃中的各項活動成為物料需求計劃編制的來源。
(三)物料需求計劃
物料需求計劃(Material Requirement Planning,簡稱MRP)是對MPS項的分解。其處理邏輯是:根據物料清單(BOM),將MPS中的大部件分解成零部件、外購件、毛坯件直到原材料,并計算出每種部件的毛需求和凈需求,排出開工和完工日期。
根據每種部件的屬性,劃分任務,自制件生成生產任務,屬于采購件的則生成采購任務。同主生產計劃MPS一樣,對MRP也可以進行多次模擬,并對模擬結果進行能力平衡。
(四)車間作業計劃
車間作業計劃編制是對下達后的生產任務按照車間工藝進行排產,是生產執行計劃。如果車間工藝簡單(只有一兩道工序),可以省去車間作業計劃的編制,只管車間任務便可,車間作業計劃編制方法如下:
(1)將MRP編制的MRP自制計劃接收到車間生成車間任務,在車間任務下達時自動生成計劃領料單。
(2)根據工藝路線編制車間作業計劃(工序級計劃)。
四、結束語
應用四級生產計劃,企業無需再手工編制計劃,而是全部交給系統計算得出。同時,在充分考慮了資源和能力后,生產計劃完全切合實際,可以有效指導生產,在提高資源利用率的同時,保證生產按時完工,進而提高項目制造型企業的生產效率和管理水平。
核心關注:拓步ERP系統平臺是覆蓋了眾多的業務領域、行業應用,蘊涵了豐富的ERP管理思想,集成了ERP軟件業務管理理念,功能涉及供應鏈、成本、制造、CRM、HR等眾多業務領域的管理,全面涵蓋了企業關注ERP管理系統的核心領域,是眾多中小企業信息化建設首選的ERP管理軟件信賴品牌。
轉載請注明出處:拓步ERP資訊網http://m.hanmeixuan.com/
本文標題:探索項目制造型企業的生產計劃方法
本文網址:http://m.hanmeixuan.com/html/support/1112188221.html
